临近雨季汛期,机运工区聚焦雨季“三防”隐患清零目标,细化举措、提前部署,保障矿井供电系统安全稳定运行。
强化培训排查,夯实安全基础。组织开展雨季灾害天气管控流程、应急预案专项培训及演练,提升职工应急处置能力。对井上下排水设施、管路、供电线路、变压器、高压电缆等关键设备开展全面排查检修,重点补齐主井北门、110kV变电所、通风机房、压风机房等重点区域的消防沙箱、防洪沙袋等防汛物资,全方位排查整治防汛安全隐患。

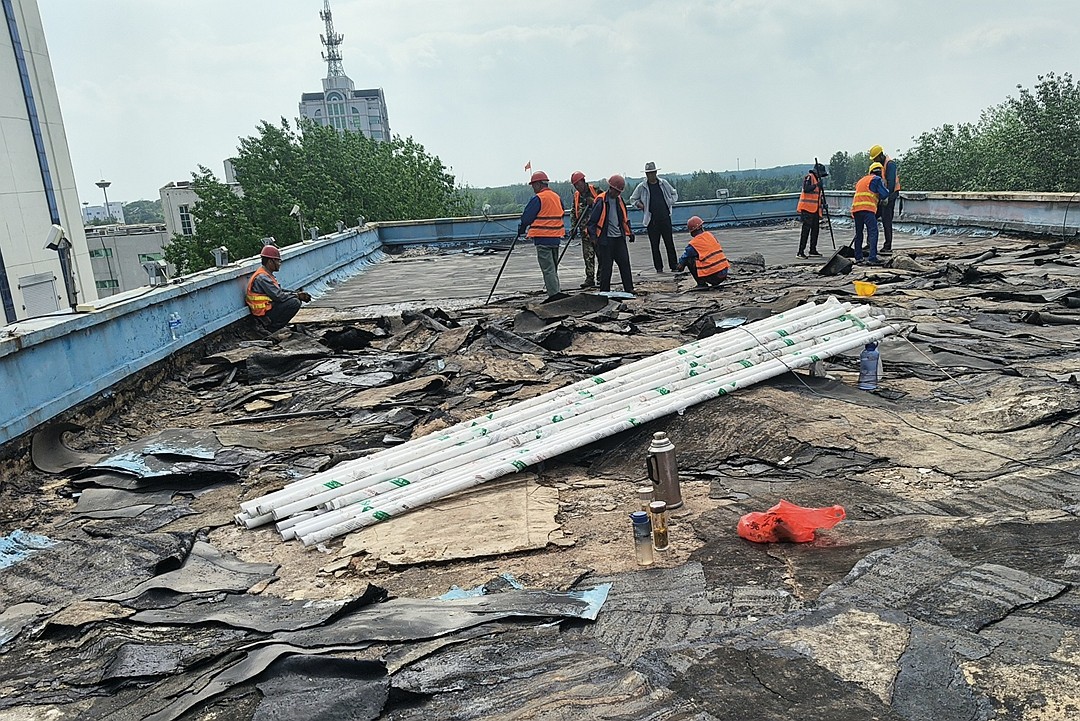

聚焦核心隐患,精准攻坚整改。针对110kV变电所屋面漏雨风险,将其列为雨季“三防”头号整改隐患。对接专业施工单位,制定专项整改方案,明确15天工期完成屋面防水施工,确保主汛期前彻底清零隐患。
细化管控举措,保障施工供电。统筹施工安全与供电稳定,落实双重管控机制。外来施工人员全程由工区专人陪同,严禁触碰运行设备;在施工区域搭设防护棚,防范高空施工坠物、穿刺损伤电缆,安排电工每半小时巡查一次设备状态与供电参数,杜绝施工引发供电事故。
严格值守纪律,筑牢防汛底线。细化汛期应急值守制度,实行24小时专人值班,明确岗位职责、畅通联络渠道,全程严阵以待,以扎实的防控举措保障矿井安全度汛。(穆静)
